Czas projektu
Wrzesień 2025 - Styczeń 2026
Lokalizacja
Antwerpia, Belgia
Ilość urządzeń
600
W tym blogu znajdziecie etapy realizacji projektu, który
jak większość naszych projektów został podzielony na odpowiednie fazy prac.

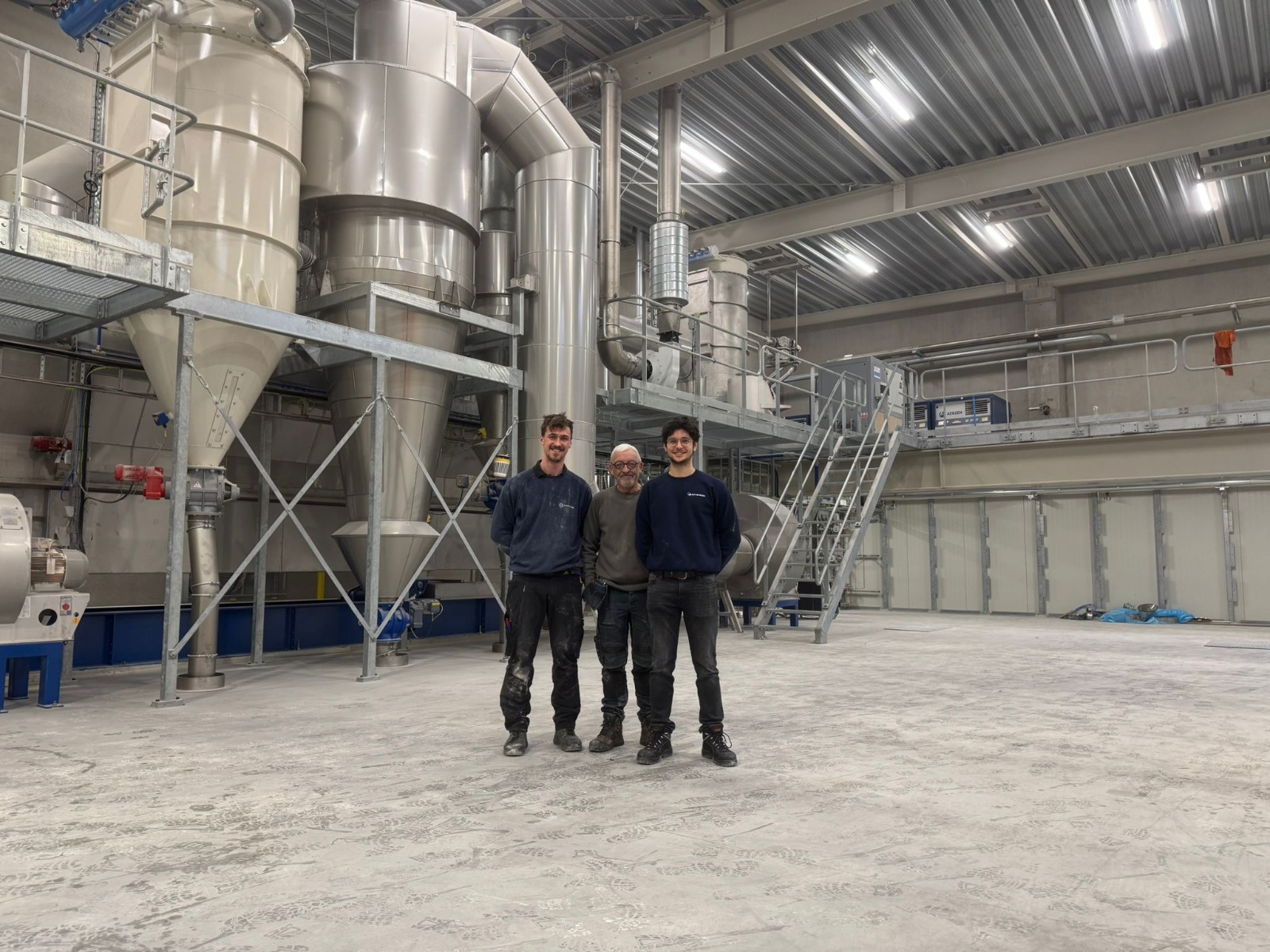

Ostatnio mieliśmy przyjemność realizować projekt w belgijskiej Antwerpii dla firmy Ebro Ingredients. Zakład specjalizuje się w produkcji naturalnych składników oraz innowacyjnych rozwiązań opartych na roślinach strączkowych, ryżu i zbożach. Nasze prace odbywały się pod nadzorem inżyniera elektryki z firmy Actemium, a zakres całej realizacji obejmował kompleksową instalację elektryczną – od wykonania tras kablowych aż po IO testy. Jak większość naszych projektów, także i ten podzielony został na kilka kluczowych etapów.
Pierwszy etap miał charakter organizacyjno-logistyczny. Podczas krótkiego wyjazdu przygotowaliśmy zaplecze magazynowe, zweryfikowaliśmy poprawność zatowarowania oraz przeprowadziliśmy wstępne rozplanowanie tras kablowych.
Kluczowym elementem tej wizyty było szczegółowe zapoznanie kierownika projektu z obiektem. Dzięki temu po przyjeździe zespołu elektromonterów mogliśmy natychmiast przystąpić do prac montażowych, minimalizując przestoje i optymalizując harmonogram.
Drugi etap obejmował właściwy elektromontaż. Kierownik projektu odpowiadał za precyzyjne wytyczenie bezkolizyjnych tras kablowych oraz koordynację zespołu, co pozwoliło uniknąć poprawek i strat czasowych.
Po zakończeniu prac mechanicznych przystąpiliśmy do rozprowadzenia przewodów, a następnie do podłączania szaf sterowniczych i urządzeń.
W ramach kontroli jakości oraz zgodności z normami wykonaliśmy pomiary:
Każdy z tych etapów stanowi nieodłączny element naszej polityki jakości i bezpieczeństwa realizacji.
Ostatnim etapem były IO testy przeprowadzone wspólnie z firmami Bühler oraz Actemium.
Część instalacji stanowiła rozwiązanie prototypowe, dlatego dokumentacja elektryczna nie obejmowała pełnego zapotrzebowania aparatury. W trakcie realizacji pojawiła się konieczność doposażenia maszyny w dodatkowe urządzenia, które należało podkablować i podłączyć. Dzięki elastyczności zespołu oraz doświadczeniu w pracy przy projektach niestandardowych, proces przebiegł sprawnie i bez większych zaskoczeń.
Na realizację instalacji przewidziano ponad dwa tysiące roboczogodzin. Projekt został ukończony w założonym zakresie czasowym, co potwierdza:
To kolejna realizacja, która pokazuje, że odpowiednie planowanie, doświadczenie w elektromontażu automatyki przemysłowej oraz sprawna komunikacja z partnerami projektowymi przekładają się na terminowe i jakościowe wykonanie inwestycji.
Jesteśmy przekonani, że współpraca z firmą Actemium nie zakończy się na tym projekcie. W kolejnych wpisach blogowych będziemy szerzej omawiać poszczególne etapy realizacji – od pierwszego zapytania ofertowego aż po podpisanie protokołu odbioru końcowego.
Wrzesień 2025 - Styczeń 2026
Antwerpia, Belgia
600
Instalacje elektryczne to nasza pasja – traktujemy je jak produkcję wyrobu. Dlatego stale udoskonalamy każdy etap realizacji, dbając o jakość, powtarzalność i efektywność. Naszą ambicją jest stać się dla klientów zaufanym działem wykonawczym, który realizuje instalacje tak, jakby robił to w ich własnej strukturze.
